$节能风电(SH601016)$  $华电辽能(SH600396)$  $华银电力(SH600744)$  【研选】算电协同:底层逻辑解构与 “十五五” 政策驱动下的产业变革


【研选·大事件】算电协同在 2026 年 3 月 5 日正式写入政府工作报告,成为十五五新基建核心工程,以80% 绿电红线 + 绿电直连 + 全国调度为抓手,推动算力与电力深度融合,支撑 AI 与数字经济规模化发展 。



算电协同核心逻辑可以概括为8个字:电支撑算,算优化电

电支撑算:为爆发式增长的算力需求提供稳定、低成本、低碳的电力保障。通过绿电直供、源网荷储一体化等方式,优先匹配风电、光伏等绿色电力,破解算力项目的能耗指标约束、用电成本高企的痛点。

算优化电:将算力设施从传统的刚性用电大户,转化为电网的柔性调节资源。利用AI模型训练、数据备份、离线渲染等非实时算力任务可迁移、可错峰的特性,动态适配电网的供需波动。



算电协同政策对行业的实际支撑

绝大多数中小玩家、甚至头部企业,都会卡在这些问题上,最终导致项目要么成本高不赚钱,要么根本拿不到审批、落不了地。

1. 能耗指标:算力项目的命门,没有政策几乎拿不到

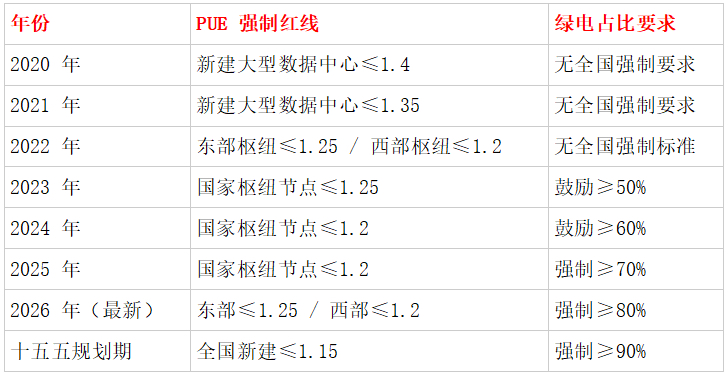

现在全国绝大多数地区的能耗双控指标都极度紧张,尤其是东数西算国家枢纽节点,新建大型算力中心已经把绿电占比≥80% 作为刚性红线,不达标项目直接不予审批能耗指标。

有算电协同政策:项目会获得单列的专项能耗指标,甚至绿电消纳达标可以豁免部分能耗考核,不用和其他工业项目抢稀缺的指标,审批优先级大幅提升。

没有政策:你哪怕能买到100%绿电,也要占用当地常规的工业能耗指标,而这些指标基本都被当地重点工业项目提前锁定,你大概率根本拿不到,项目直接卡在第一步,连开工资格都没有。


数据来源:国家发改委、工信部、国家数据局等官方发布的政策文件



2. 电价成本:算力运营的核心,没有政策直接亏掉利润

电力成本占智算中心运营成本的60%-70%,算力竞争本质上就是电力成本的竞争。

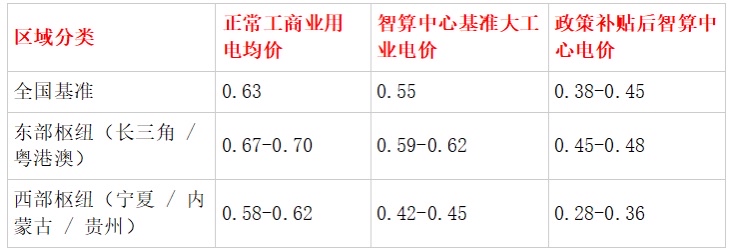

有算电协同政策:可以享受绿电直供、过网费减免、免收高可靠性供电费、不执行尖峰电价等优惠,西部枢纽节点的算电协同项目,电价普遍能做到0.2-0.3/度,成本直接腰斩。

没有政策:你只能按当地工商业电价购电,东部普遍0.6-0.8/度,西部也在0.4/度以上,仅电费一项就会吃掉你绝大多数利润,甚至根本跑不赢同行的报价


 数据来源:国家发改委



3. 并网消纳:自己建的绿电,未必能自己用

如果你想配套建设新能源电站,实现自发自用的协同,核心卡点是电网并网和交易规则,这恰恰是算电协同政策的核心支持方向。

有算电协同政策:十五五政策指出“配套的新能源项目可以优先并网,允许新能源直供+主网兜底的模式,甚至支持专线直供、隔墙售电,不用走复杂的电网输配流程,大幅降低并网难度和成本。”

没有政策:你建的光伏/风电电站,电网很可能不给并网,或者不允许你直接卖给隔壁的算力中心,只能先全额上网、再从电网买电回来,不仅多交了输配电费,还失去了自发自用的成本优势。



4. 审批与融资:项目落地和投资的核心保障

审批端:算电协同项目属于国家新基建工程,有专项政策的话,政府会开通绿色通道,大幅简化环评、安评、土地等审批流程,甚至给税收返还投资补贴(比如海南对达标项目按投资额15%补贴,上限3000万元)。没有政策的话,你要逐个部门跑审批,周期长、不确定性高,甚至很多地区对普通算力项目是限制类,根本不批。

融资端:有政策支持的项目,合规性有明确保障,银行更愿意给低息长期贷款,PE/VC投资也会更认可项目的稳定性,估值更高。没有政策的普通算力项目,很多银行会收紧贷款,投资机构也会担心能耗、电价的政策风险,不敢轻易入局。
